Grand Paris Seine Ouest (GPSO) est en charge des espaces verts, de la voirie, de l’assainissement, de la propreté et de la collecte des déchets dans les villes de Boulogne-Billancourt, Chaville, Issy-les-Moulineaux, Marnes-la-Coquette, Meudon, Sèvres, Vanves et Ville-d’Avray. Dans ce contexte, au quotidien, pour le confort et la sécurité des habitants, les directions de proximité de GPSO entretiennent ce patrimoine.

L’actualité des services techniques en février 2024

Boulogne-Billancourt

Rue de Seine (entre la rue du Point du Jour et l’avenue Pierre Grenier) – Q4

Juillet 2023 – Janvier 2024 | 526 000 € TTC
En janvier, les travaux de plantations au sein des 168 m² d’espaces végétalisés et arborés, et la pose des chaises sur le parvis de l’Ecole ont ponctué les travaux de rénovation complète de la chaussée et des trottoirs engagés depuis juillet 2023.

Ferraillage.

Rue de Bellevue (entre la rue Gallieni et l’avenue du Général Leclerc) – Q2

Octobre 2023 – Décembre 2024 | 2 125 000 € TTC

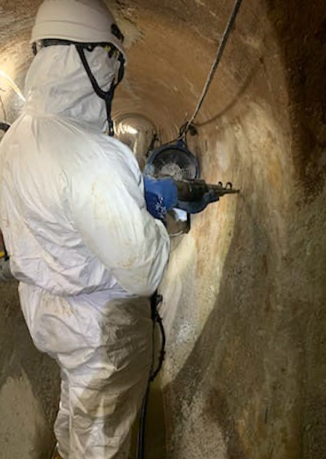

Les travaux de rénovation du réseau d’assainissement et des branchements riverains progressent. La réalisation du chemisage structurant intérieur en béton a démarré. Au 31 janvier, les linéaires traités étaient les suivants :

  • Injection béton : 485 mètres linéaires soit 100% du linéaire
  • Démolition : 282 ml
  • Projection béton 1ère passe : 87 ml
  • Ferraillage : 87 ml
  • Projection béton 2ème passe : 80 ml.

La réhabilitation des branchements riverains est en cours d’étude.

Place du Hameau Fleuri – Q3

Octobre 2023 – Janvier 2024 | 245 000 € TTC

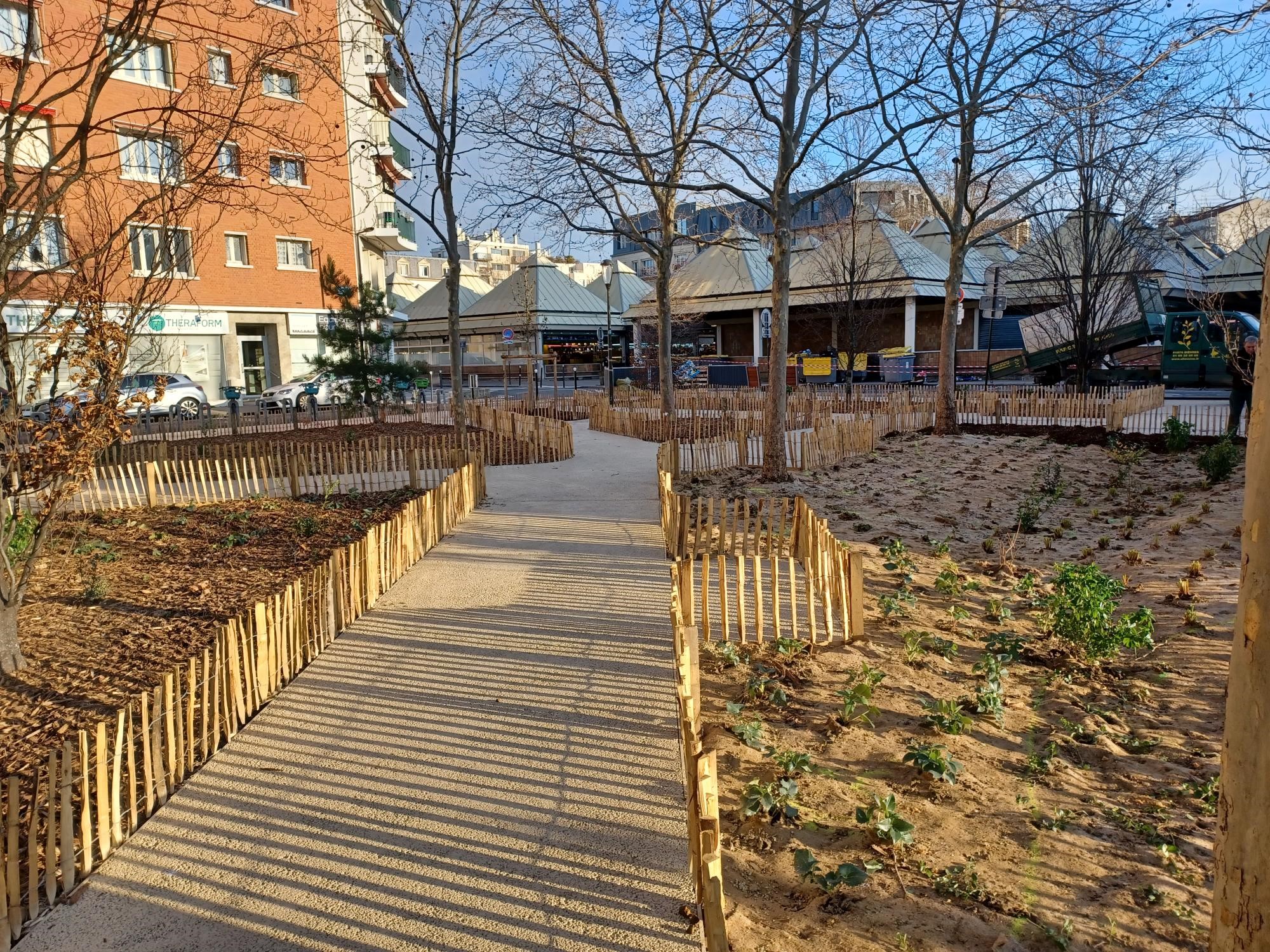

Les travaux de requalification de la place sont terminés :

  • 343 m² d’espaces verts composés d’arbustes, de vivaces et de graminées ont été réalisés
  • 525 m² ont été désimperméabilisés, permettant de faciliter la récolte des eaux de pluie
  • les cheminements piétons ont été réorganisés
  • les revêtements du trottoir en asphalte beige, et des cheminements en béton beige, ont été posés.

En raison de difficultés d’approvisionnement, les chaises, les cinq potelets et les poubelles seront posés fin février.

Rue Gallieni (entre les rues de Bellevue et de Silly) – Q2

Octobre 2023 – Janvier 2024 | 430 000 € TTC

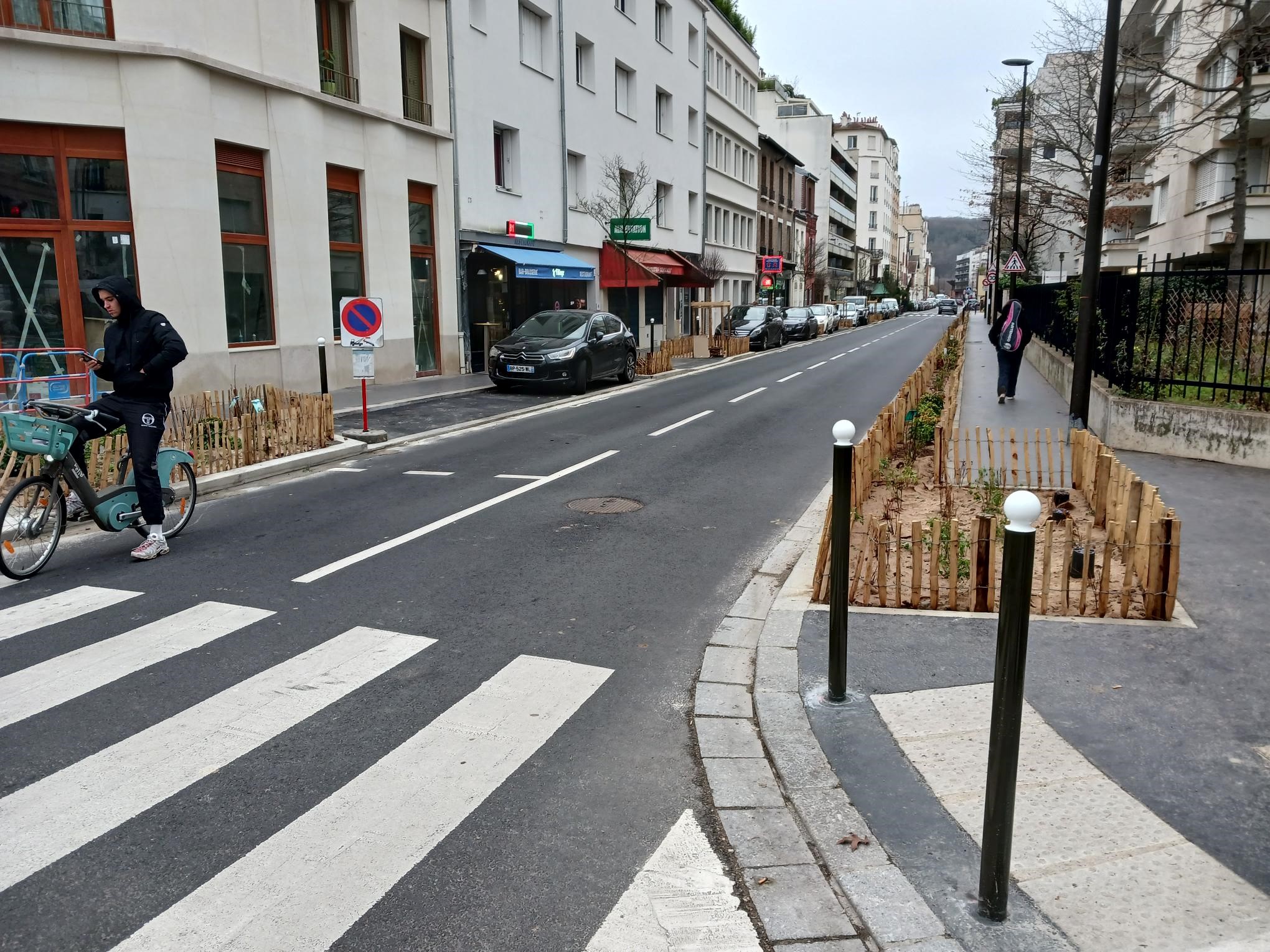

Les travaux de plantation au sein des 125 m² d’espaces verts récemment aménagés, ont été réalisés fin janvier, marquant ainsi la fin des travaux. En plus de ces espaces verts, riverains et usagers bénéficient aujourd’hui d’un cadre de vie associant confort, accessibilité, et sécurité de la circulation.

Les trottoirs et la chaussée ont été rénovés, les entrées charretières ont été protégées, le stationnement a été intégré aux trottoirs, et l’accessibilité pour les personnes à mobilité réduite a été mise aux normes.

Rue de l’Est (entre la route de la Reine et la rue Gallieni) – Q5

Novembre 2023 – Mars 2024 | 759 060 € TTC

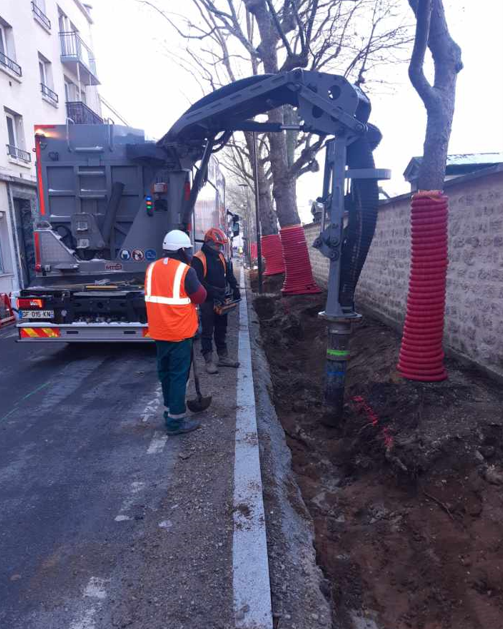

Les travaux de requalification comprenant la réhabilitation du réseau d’assainissement, la rénovation des trottoirs et de la chaussée ainsi que la création de 541 m² d’espaces végétalisés progressent. Ils sont financés avec le soutien de l’Etat. Fin janvier, la noue était terrassée, les bordures coté cimetière posées, le collecteur d’assainissement chemisé et les grilles d’eaux pluviales raccordées.

Les travaux suivants sont en cours : réhabilitation des branchements d’assainissement, dessouchage, mise en place de la terre végétale dans la noue.

Rue Anna Jacquin (entre les rues Saint-Denis et de Montmorency) – Q1

Novembre 2023 – Février 2024 | 272 000 € TTC
Les travaux de rénovation complète de la voirie progressent. Ils visent à mettre en conformité l’aménagement actuel aux règles de défense incendie des immeubles d’habitation, et à ajuster les pentes des trottoirs selon les normes d’accessibilité. Ils s’accompagneront de la création de 76 m² d’espaces verts et de la sécurisation des traversées piétonnes.

Les travaux côté impair, comprenant notamment la pose du caniveau et des bordures, la réalisation des fosses de plantations et des aires de stationnement, ont été réalisés à 50%.

Rue Gallieni (entre le n°239 et la quai Alphonse Le Gallo) – Q2

Juillet 2024 – Juin 2025 | 1 212 000 € TTC

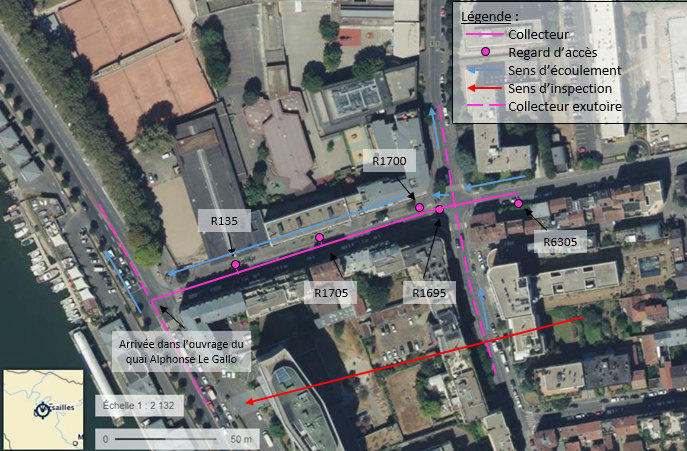

Grand Paris Seine Ouest a mené des travaux d’assainissement rue Gallieni, entre les rues de Silly et André Morizet en 2019 et en 2020. Des travaux analogues sont nécessaires sur la partie aval, entre le quai Alphonse Le Gallo et le n°239 de la rue Gallieni, sur 189 mètres linéaires. La phase préparatoire débutera le 8 juillet 2024.

Chaville

57, rue des Capucines

Janvier 2024

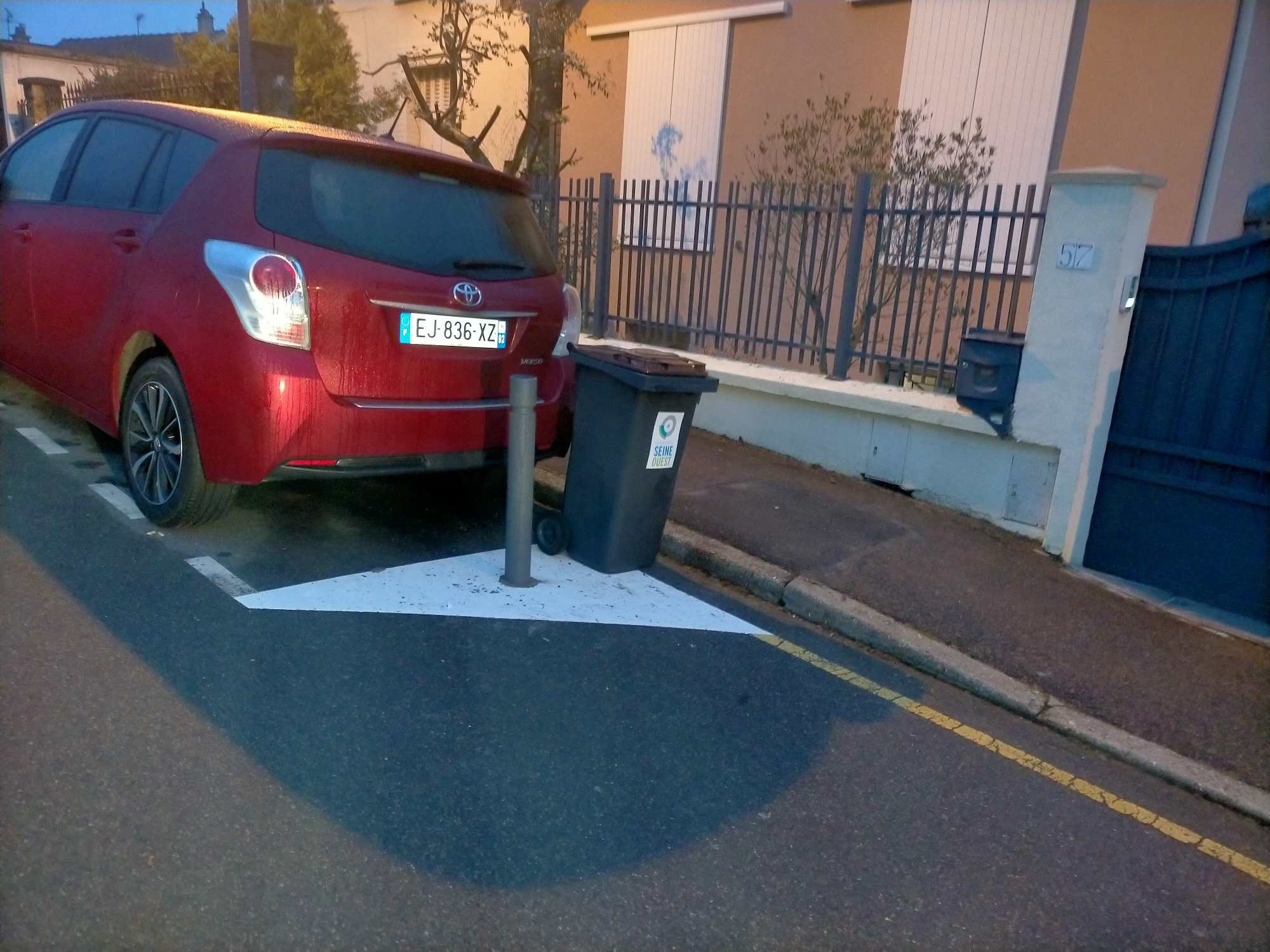

En raison du non-respect par certains automobilistes des marquages au sol délimitant les emplacements de stationnement au niveau de la sortie garage, un potelet à mémoire de forme ainsi qu’un marquage au sol de type triangle blanc ont été posés, en limite du stationnement autorisé.

Impasse de la Prairie

Janvier 2024

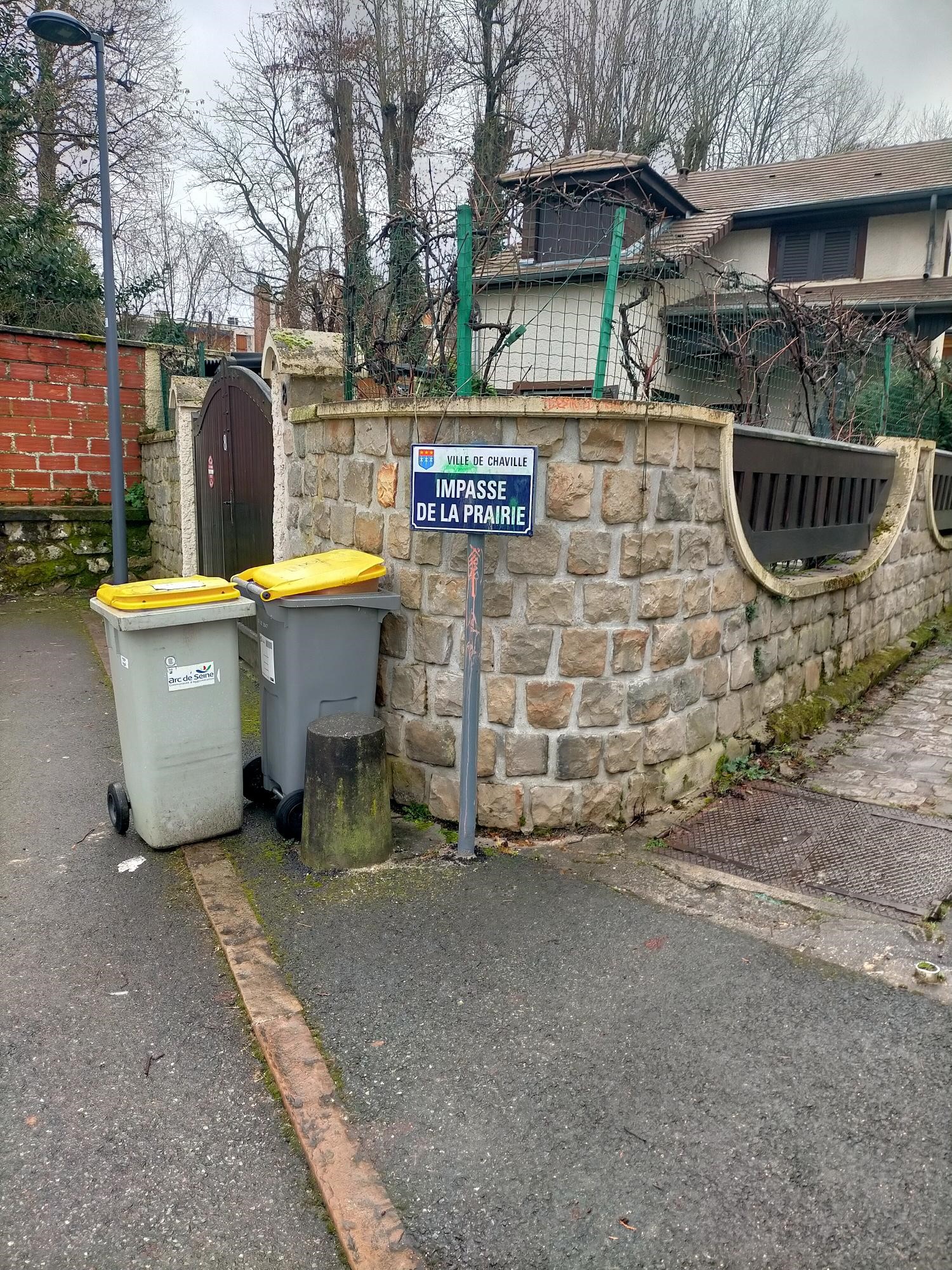

Le panneau signalant la présence d’une impasse a été déplacé par le service Interventions de la Direction Territoriale Ouest.

En effet, ce panneau, initialement placé derrière une colonne, manquait de visibilité. Les automobilistes qui ne le voyaient pas s’engageaient dans la voie sans issue et étaient contraints de manœuvrer dans cette rue étroite et inadaptée au passage des véhicules.

Rue du Pavé de Meudon

Janvier 2024
Afin de réglementer l’accès et éviter les dégradations de cette voie, le service Interventions de la Direction Territoriale Ouest a remis en place le panneau de limitation de tonnage des véhicules de plus de 3.5 tonnes.

Issy-les-Moulineaux

Rue des Peupliers

Janvier 2024 | 2 000 € TTC

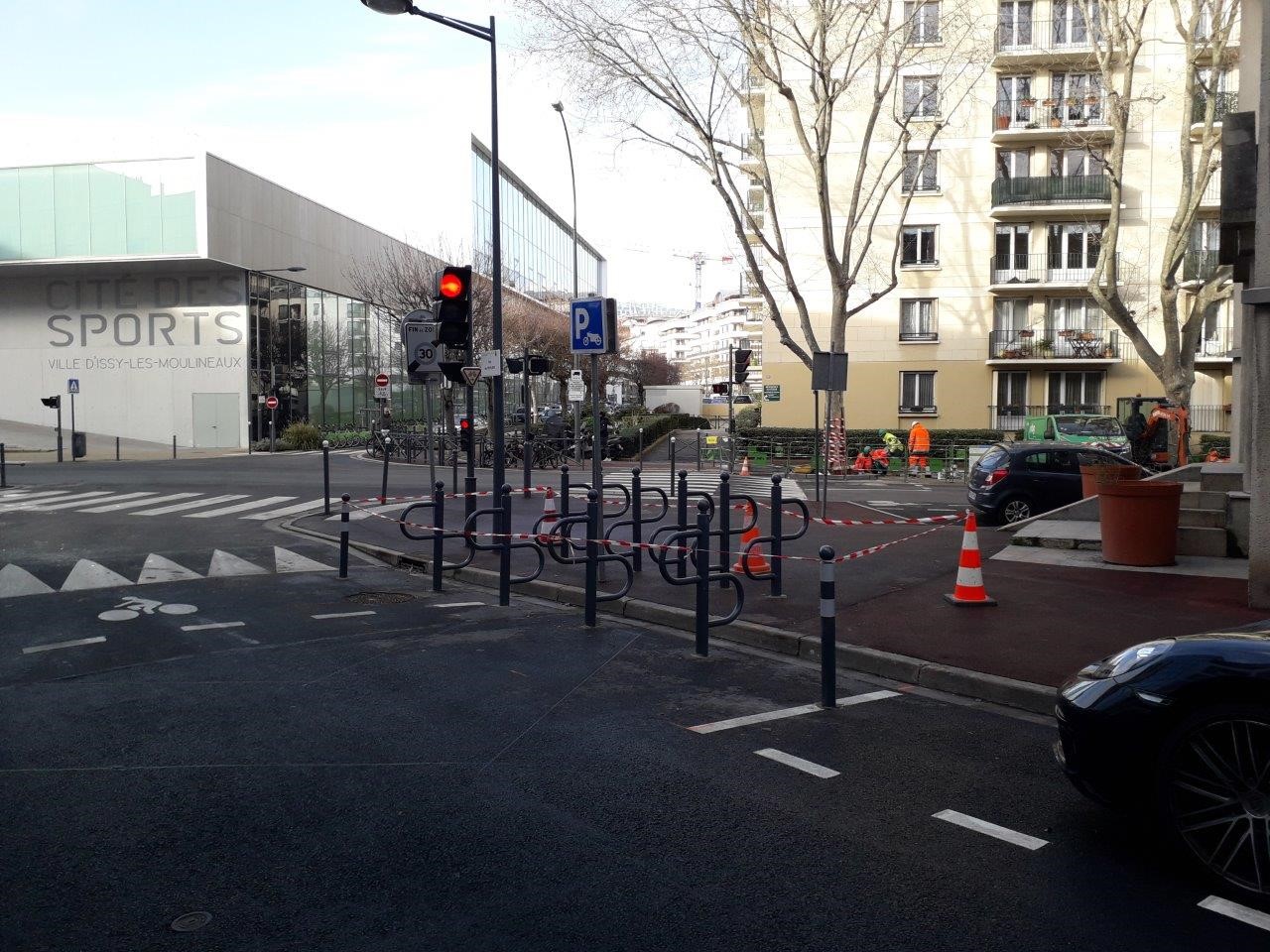

Afin d’augmenter l’offre de stationnement vélos et motos à proximité de la Cité des Sports, deux parkings ont été créés à l’angle de la rue du Gouverneur Général Eboué.

Des arceaux ont été posés ainsi que les signalisations horizontales et verticales réglementaires.

Rues Jean-Pierre Timbaud, du Viaduc, et allée de la Brasserie

Août 2023 – Janvier 2024 | 59 940 € TTC

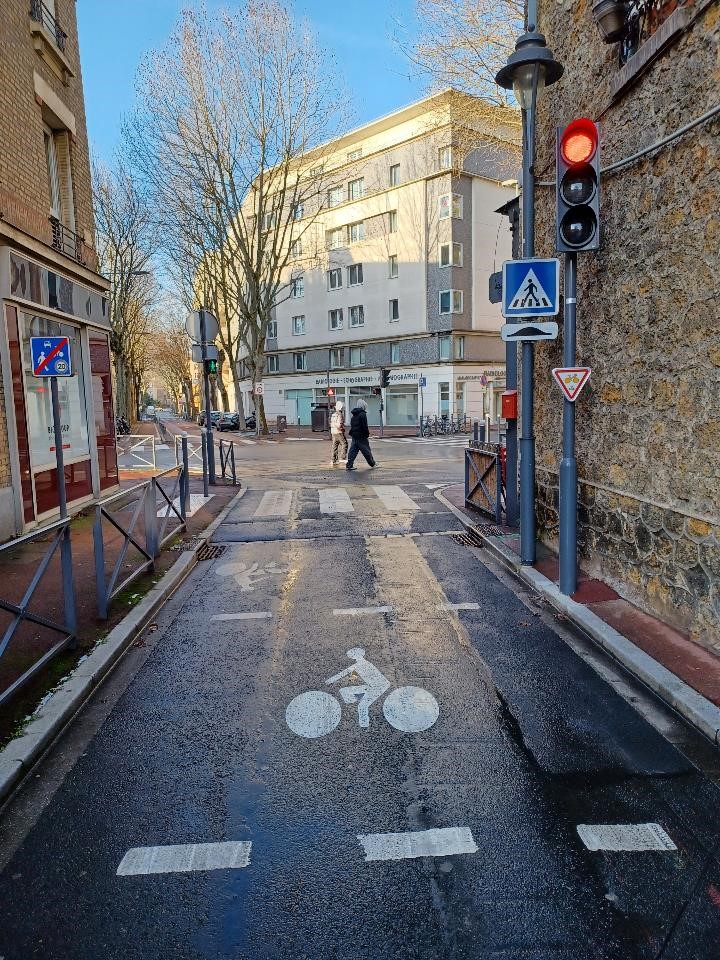

Au carrefour des rues Jean-Pierre Timbaud, du Viaduc et de l’allée de la Brasserie, seule la traversée piétonne de la rue Jean-Pierre Timbaud était commandée par un feu tricolore. Afin de renforcer la sécurité des piétons et des cyclistes, la gestion par feux a été étendue au reste du carrefour par l’ajout de deux feux supplémentaires et l’ajout de signaux piétons pour quatre traversées.

La matérialisation de deux sas vélos, la réfection des marquages au sol de passages piétons, la pose de boutons d’appel destinés aux cyclistes et de deux panneaux d’information expliquant le fonctionnement du feu, sont venus compléter le dispositif existant.

Rue Lasserre

Janvier 2024 | 7 500 € TTC

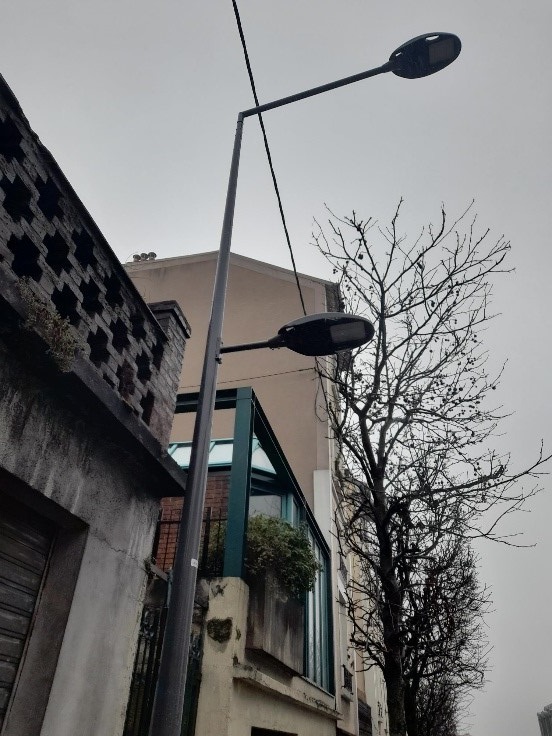

Afin d’améliorer la visibilité et faciliter le déplacement des piétons, des lanternes piétonnes LED ont été ajoutées sur les lampadaires situés sur le trottoir côté pair de la rue Lasserre.

Marnes-la-Coquette

Boulevard de Jardy – angle avenue des Terrasses

Janvier 2024

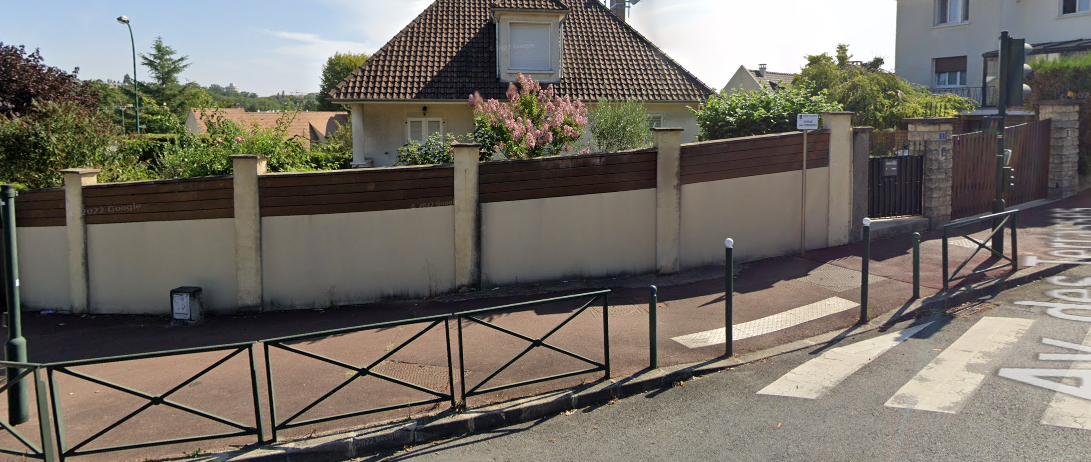

Les mobiliers accidentés, 2 barrières et 1 potelet, ont été remis en place.

Meudon

Rue Descartes et Pasteur

Septembre – Décembre 2023 | 582 000 € TTC

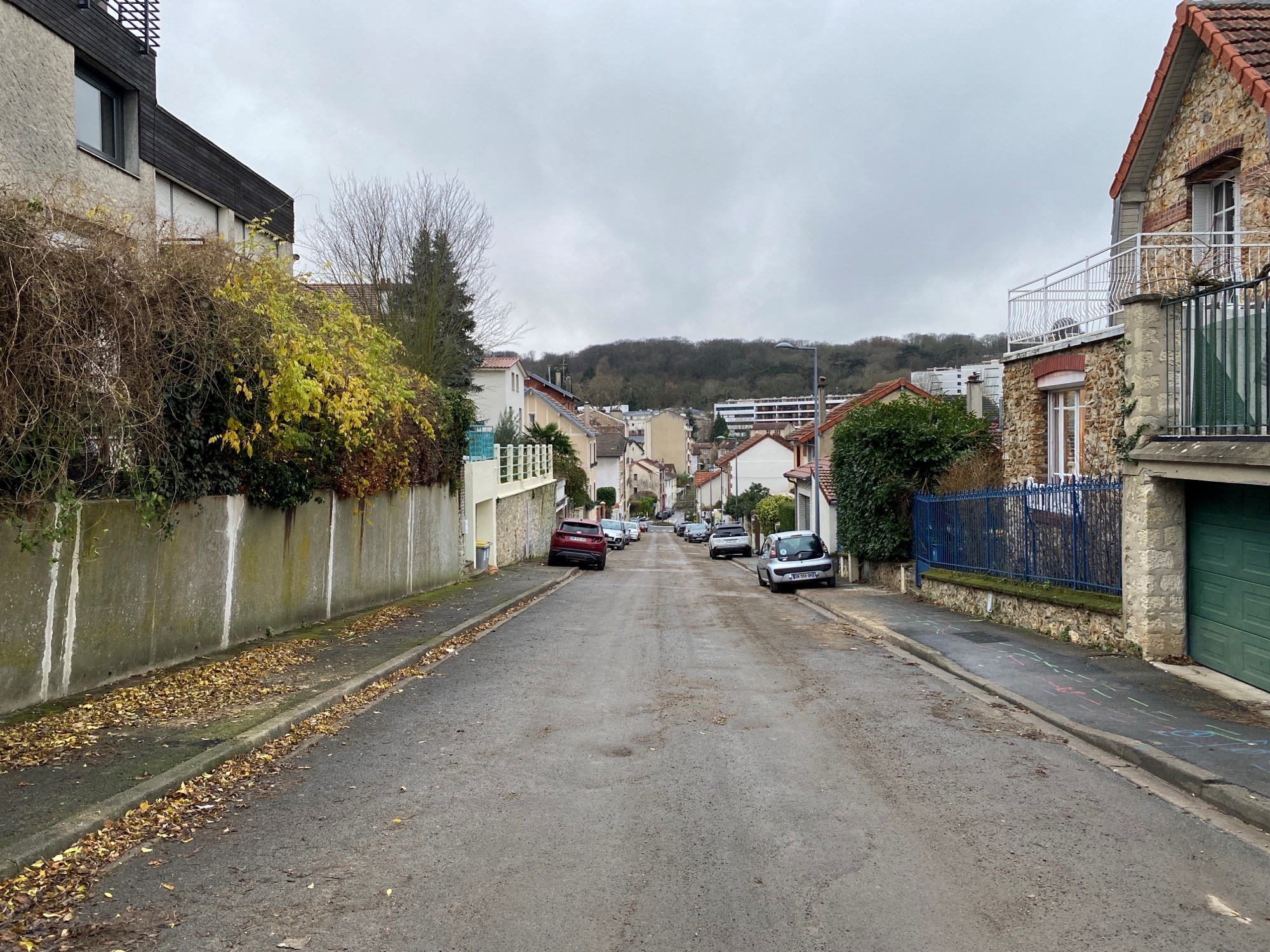

Dans la continuité des travaux d’assainissement, les réfections de sol en enrobé des zones dans lesquelles les travaux ont été réalisés en tranchée ouverte rue Descartes, sont aujourd’hui achevées.

21, rue du Val

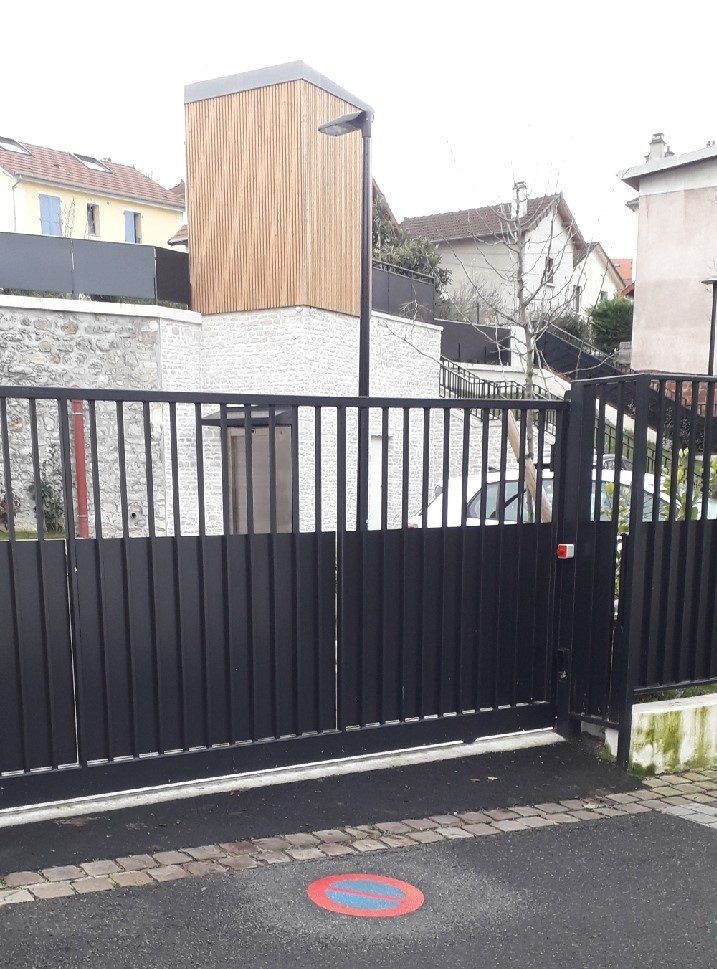

Janvier 2024
Afin de renforcer l’interdiction existante de stationner et faciliter les entrées et sorties de la résidence, un macaron de type B6 a été posé.

Rue des Acacias – rue Pierre et Marie Curie

Janvier 2024
Afin d’empêcher le stationnement dangereux dans le virage et permettre la giration de la benne de collecte dans ce secteur, un îlot a été créé.

Rue du Général Gouraud (entre les rues Babie et Terre Neuve)

Janvier 2024 | 2 500 € TTC

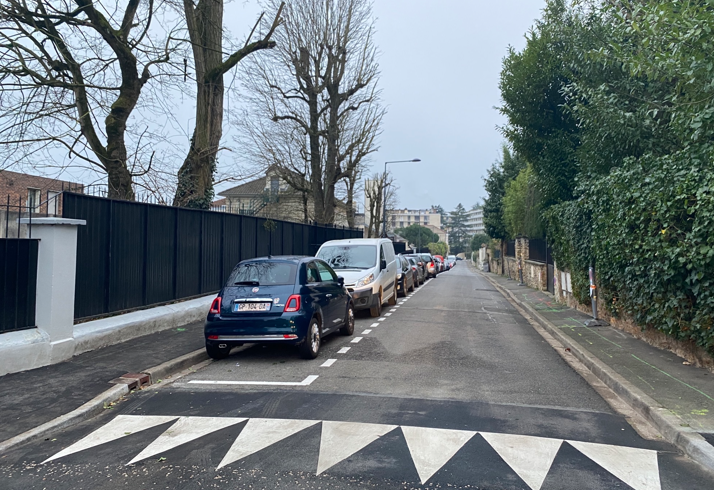

En concertation avec les riverains, les zones de stationnement autorisées ont été délimitées par marquage au sol du côté pair de la voie préalablement alternée.

Sèvres

Grande Rue – accès à la Cité Danton

Janvier 2024

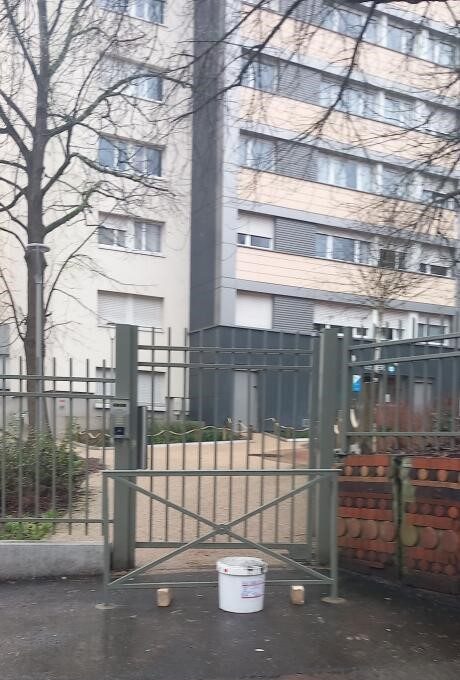

Afin d’empêcher le passage des deux roues et éviter ainsi les accidents et les dégradations du portillon donnant accès aux résidences depuis la Grande Rue, une barrière a été mise en place par les agents.

Rue des Combattants d’Afrique du Nord

Janvier – Février 2024 | 6 000 € TTC
Afin de restaurer et ainsi prolonger la durée de vie du garde-corps, des reprises partielles en ferronnerie ont été réalisées. En outre, ces travaux permettront d’améliorer sa résistance et ainsi renforcer la sécurité des usagers qui l’emprunte.

Afin de répondre à une volonté d’uniformisation, ce mobilier actuellement peint en bleu et oxydé, sera remis en peinture au RAL de la Ville 7003 (le nuancier RAL est utilisé pour pouvoir reproduire une couleur dans n’importe quelle peinture ou support et dans toute l’Union Européenne).

Rue Lecointre

Janvier 2024 | 1 000 € TTC
Le garde-corps situé au niveau du laboratoire a été rafraîchi.

Vanves

Rue René Coche et avenue Victor Basch

Janvier – Mai 2024 | 885 000 € TTC
Des travaux de rénovation de la voirie, dont l’enrobé et les bordures sont dégradées et présentant des affaissements, sont engagés. Ils ont débuté rue René Coche pour un montant de 660 000 € TTC, et seront suivis par la reprise de l’avenue Victor Basch évaluée à 225 000 € TTC, dans sa section comprise entre la rue René Coche et l’avenue Jacques Jezequel.

Un nouveau revêtement de chaussée sera posé, dont la composition permettra de diminuer les nuisances sonores dues aux passages des véhicules ; des plateaux surélevés seront aménagés afin de restreindre la vitesse des véhicules et renforcer la sécurité des piétons. Le revêtement de trottoir sera remplacé, les deux voies seront végétalisées et une piste cyclable sera créée sur la portion de voies située entre la rue Aristide Briand et l’avenue Jacques Jezequel.

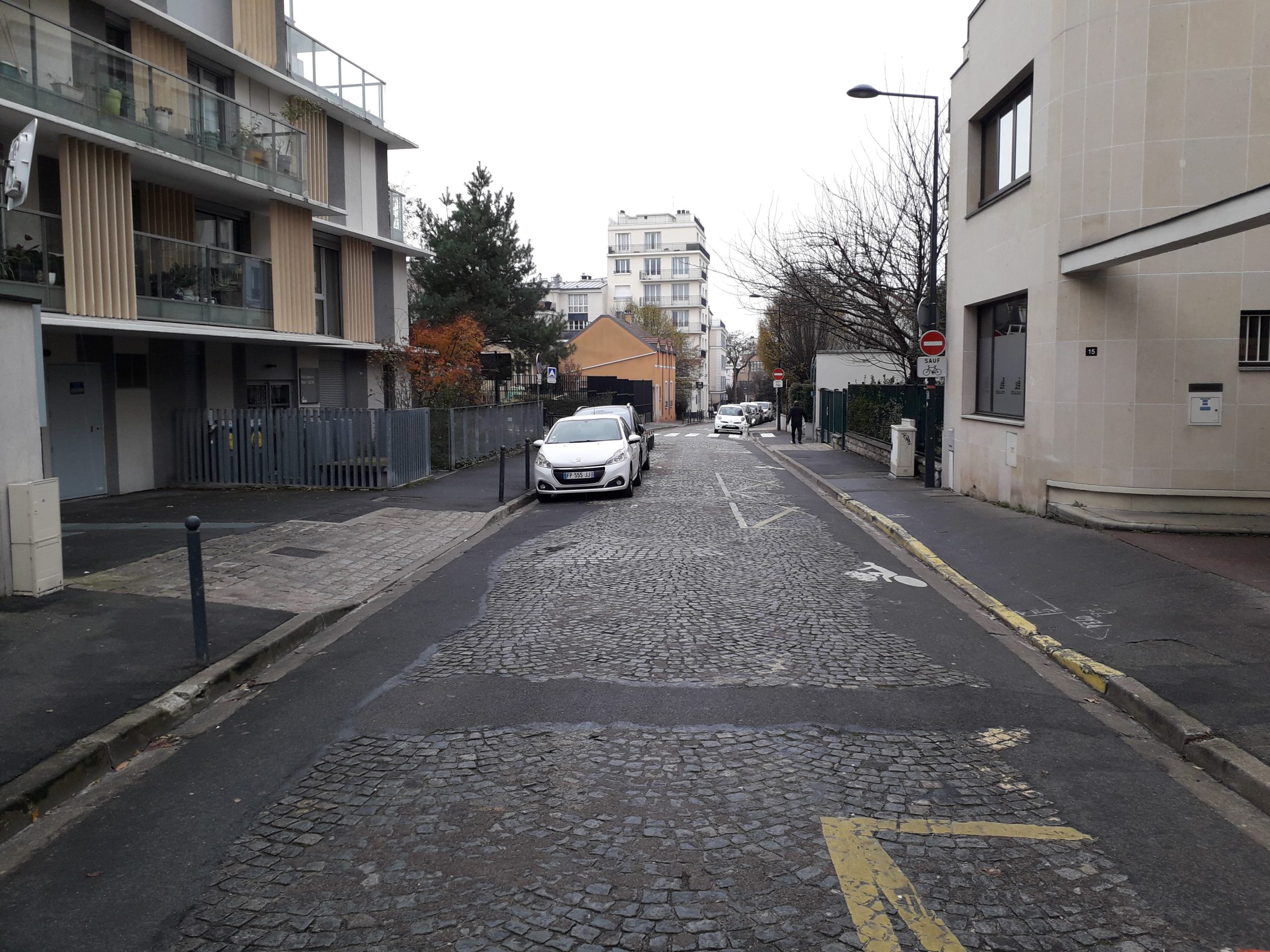

Au 15 janvier débutait la réfection des trottoirs et de la chaussée de la rue René Coche.

17, avenue du Docteur François Arnaud

Janvier 2024 | 3 700 € TTC

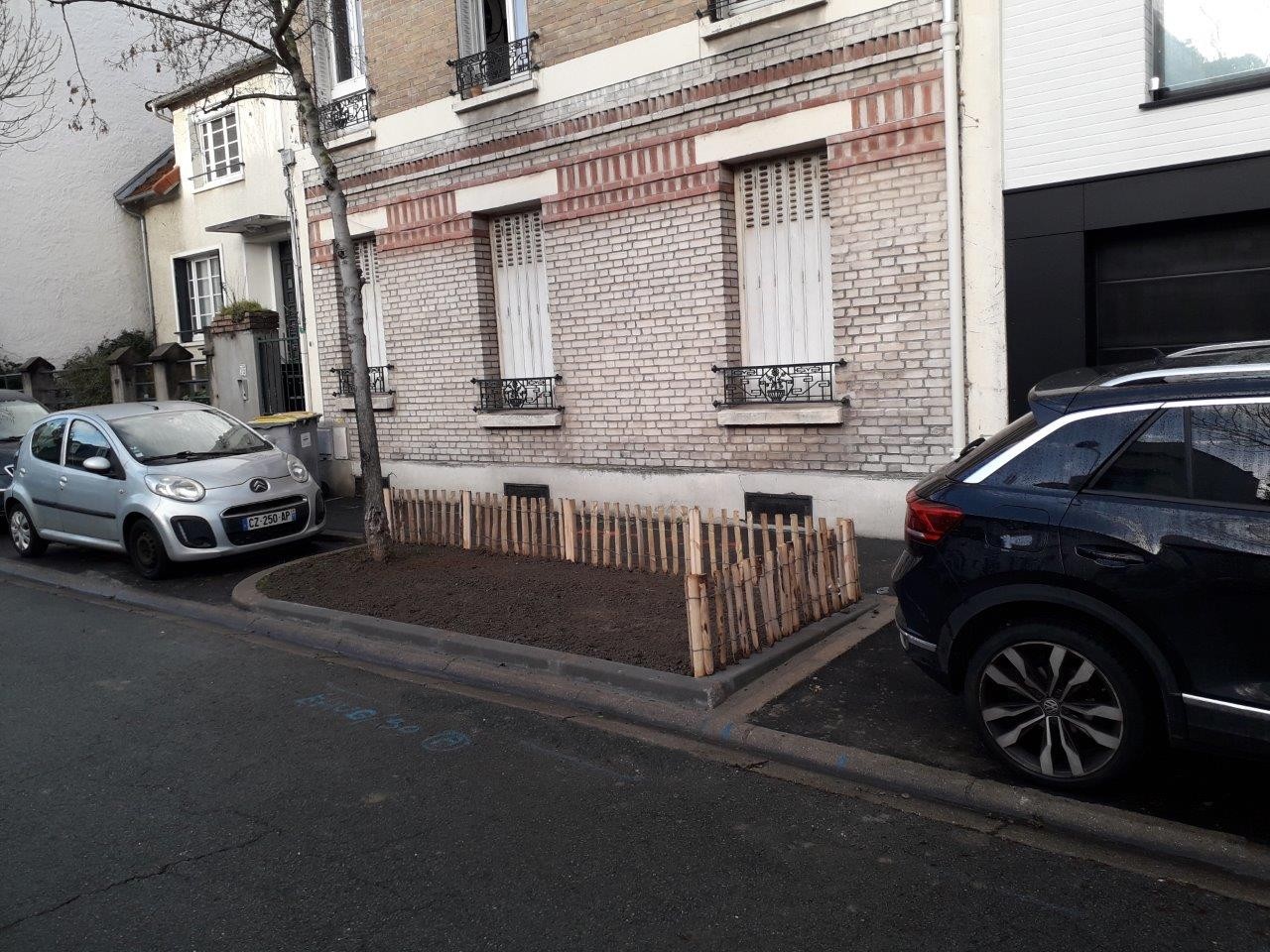

Suite aux travaux de construction d’un nouveau bâtiment et de son entrée charretière, la place de stationnement située aux abords a été réduite, empêchant les véhicules de pouvoir y stationner aisément.  Cet emplacement a donc été remplacée par une jardinière, délimitée par des bordures, et composée de terre végétale.

Parc Frédéric Pic

Janvier 2024 | 9 100 € TTC

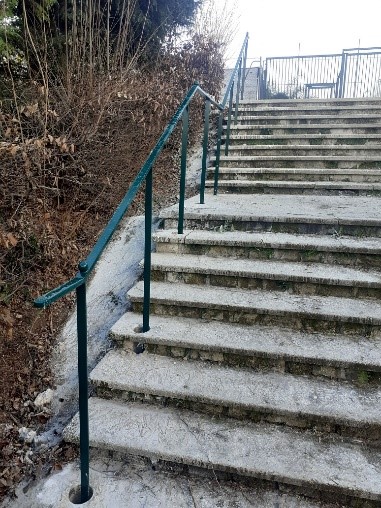

Afin d’améliorer le confort de circulation des usagers, deux mains courantes ont été installées pour un montant de 5 600 € TTC et certaines parties dégradées du revêtement ont été reprises pour un montant de 3 500 € TTC.

Ville-d’Avray

Avenue de Balzac

Janvier – Février 2024 | 2 500 € TTC

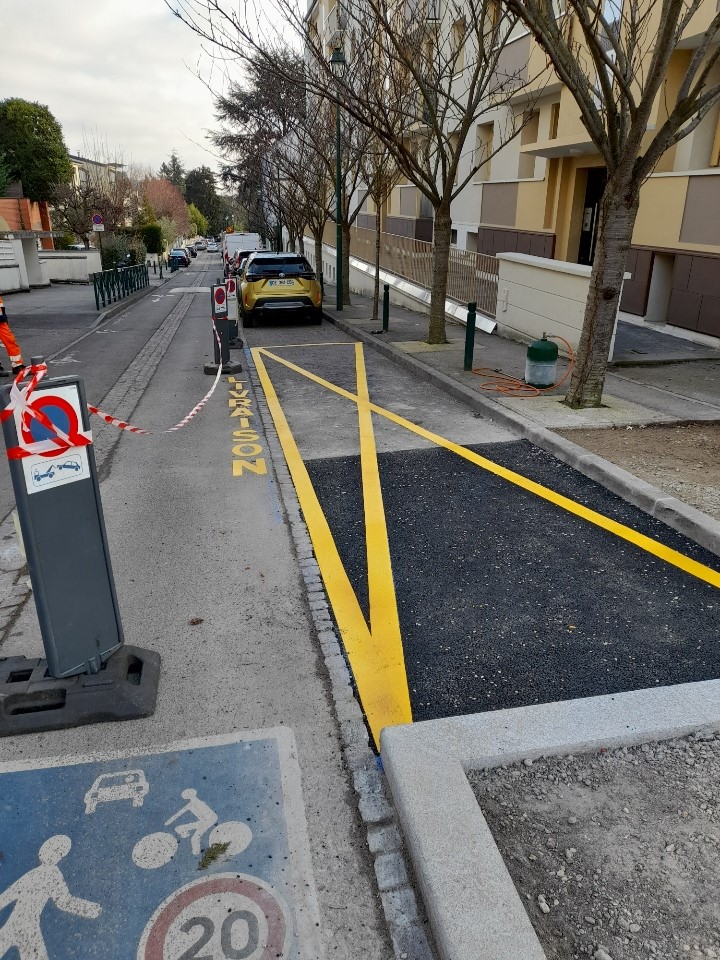

Une place de livraison à l’entrée de l’avenue de Balzac a été créée, nécessitant la suppression du biseau existant.

Avez-vous trouvé cet article utile ? OUI NON

Comment pouvons-nous améliorer la page ?

A lire également

  • 15 janvier 2024 Dans le cadre de sa compétence voirie, Grand Paris Seine Ouest (GPSO) gère les 300 kilomètres de voies communales. Dans ce contexte, au quotidien, pour le confort et la sécurité des habitants, les directions de proximité de GPSO entretiennent ce patrimoine. Lire la suite
  • 27 mars 2024 Déchets Lire la suite
  • 16 février 2023 La gestion de l’éclairage public consiste à maintenir en parfait état de fonctionnement plus de 23 500 points lumineux (2019) pour garantir la sécurité et le confort de tous. Lire la suite
